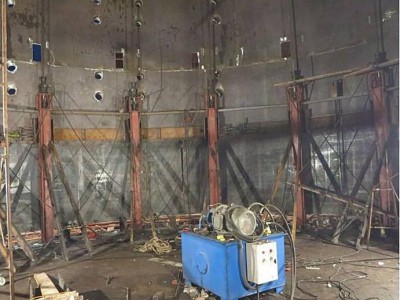

液压提升器是大型立式储罐,贮罐主体安装方法有正装法和倒装法两种。正装法是指以储罐,贮罐底为基准平面,储罐,贮罐壁板从底层 节开始,逐块逐节向上安装。
液压提升器倒装法是指以储罐,贮罐底为基准平面,先安装顶圈壁板和储罐,贮罐顶,然后自上而下,逐圈壁板组装焊接与顶起,交替进行,依次直到底圈壁板安装完毕。
大型构件液压同步提升技术是一项新颖的建筑施工安装技术,液压提升器是该技术的作业主体。以往这项技术中的液压提升器是间歇式工作方式,液压提升器由顶部的上锚具机构、中部的穿心式提升液压缸、下部的下锚具机构、钢绞线等组成,待装构件通过地锚与钢绞线相连。其升降过程为:当下锚具机构夹紧钢绞线时,上锚具机构松开,主液压缸空载上升或下降,大型构件不动;当上锚具机构夹紧钢绞线时,下锚具机构松开,使主液压缸带载上升或下降。如此循环反复,大型构件便上升或下降至预定的高度。
液压顶升主要事项和顶升施工方案的制定
其一、自升门同步提升系统同步提升主要事项
同步提升系统是利用两台连续性千斤顶相互转化行程实现的,动力源为发动机连接泵站供油,千斤顶有上下夹片油缸和主行程油缸组成,利用夹片实现行程转化,通过千斤顶行程传感原理对比两只千斤顶的伸缩速度,将电传输给电脑控制系统,误差过大时电脑控制系统停止速度过快的千斤顶,保证两台千斤顶伸缩速度,控制吊装过程中的风险。
(1)液压提升操作人员是专职人员,接受过技术培训和的操作培训;
(2)超过6级大风严禁操作;
(3)确定吊装物准确重量,设置相应预期载荷,防止超载作业;
(4)待吊具下放到钢塔2m左右位置时,按照夹片保养要求对千斤顶夹片进行换;
(5)操作前,操作人员与吊装人员保证良好的通信,必要时装备应急通信设备;
(6)每次吊装前换夹片,换完毕后,调校松动的钢绞线,保证每根钢绞线受力一致;
(7)吊装前操作人员检查185t千斤顶锚固块夹片、螺栓、锁板等部件的紧固情况和夹片接近开关传感器和位移传感器的情况、各油路是否与构件有摩擦现象,确保吊装过程可靠;
(8)检查动力模块控制柜锚头互锁装置是否关闭,没有特殊情况不得进入索股千斤顶的安装状态,以免意外发生,若进入,退出时应检查夹片是否处于关闭状态;
(9)吊装完成后,收回千斤顶,关闭锚固块夹片。
其二、某高层建筑施工方案的制定
1、布置提升吊点
由于连廊结构自身的重量为650t,由三个榀主桁架构成,在各个榀桁架的两个端点分别设置一个吊点,总吊点的设计数量为六个,分别在各个吊点配置两台液压提升装置。
2、主桁架的分段预设
(1)对于中间的分段部分,在地面上进行拼接成型;(2)将两端的分段作为钢牛腿结构,并将其和钢骨柱预制在一起,然后直接安装到规定位置;(3)在上弦杆和下弦杆完成对接后,进行部分斜腹杆的安装。在提升连廊桁架时,由于结构单元不需要从下向上通过各个钢层的牛腿,为了确保安装好的牛腿结构不会对单元的提升过程造成影响,要将屋面主桁架和楼层主桁架的下弦杆分段,分别接在邻近轴线上,然后按提升吊点的布置图照从下到上的顺序,顺次从中部的方向错开,错开的宽度为100mm。
3、上吊点和下吊点的提升类型
根据工程施工中钢连廊的结构情况,以及液压同步提升吊点的设计原则,通过对一些方案进行对比,决定将混凝土结构中的劲性柱连接位置的外伸牛腿和桁架作为上吊点的提升平台,分别在钢牛腿的两侧设置牛腿,在进行下吊点的提升时,按照上吊点的设计方法设计提升平台,下吊点要和上吊点分别垂直对应,并在需要提升的主桁架下弦位置设置上吊点,在分段位置安装主桁架,由于在提升前无法安装斜腹杆,并且主桁架的下弦杆在分段处为悬臂的状态,整体提升时,会有端部变形过大或者部分节点强度不足的情况出现,因此,需要使用临时加固杆件分别对斜腹杆分段进行加固连接。
4、控制提升过程中的稳定性
(1)风力作用下稳定性的控制方法
通过对工况进行计算不难发现,在提升连廊结构时,要选择地面风级为2~3级时进行施工,在施工的过程中,如果持续风力在5级以上,要暂时将提升停止,对钢连廊结构的偏移量进行观测,在偏移量好处规定值时,暂时停止提升。并利用钢丝绳将其四个角绑住,从而限制钢连廊出现水平摆动。
(2)控制液压提升力
在遇到某个点的实际位置超出设定值时,液压顶升设备会自动进行溢流卸载,并将吊点提升控制在设计的范围中,避免出现提升反力分布不均匀的情况。
(3)控制连廊钢结构的稳定性
在对提升过程中的所有工况的连廊钢结构进行模拟后,对连廊钢结构中的应力状态、结构变形情况等进行预先的调整和控制,在组拼连廊钢的端部分段和中间分段时,要利用增加临时支撑结构,加固构件的方法来对局部变形情况进行控制,对局部应力的状态进行改变。
(4)控制空中停留的稳定性
在进行钢连廊提升时,先将桁架位置提升到13m的高度,然后安装桁架底部吊挂结构的安装,较后提升结构的整体性,由于提升的时间很长,为了避免突发大风天气对结构造成影响,保证结构单元提升的稳定性,在保证高空对口精度和调整需要的基础上,避免连廊钢结构提升过程中出现突况或者出现停留情况,要使用钢丝绳和导链结构,临时连接邻近主楼结构和单元四角结构,从而达到安装微调和限制其水平摆动的目的。在将连廊钢结构单元从地面提升前,提前将钢丝绳、导链和卸扣挂好。
