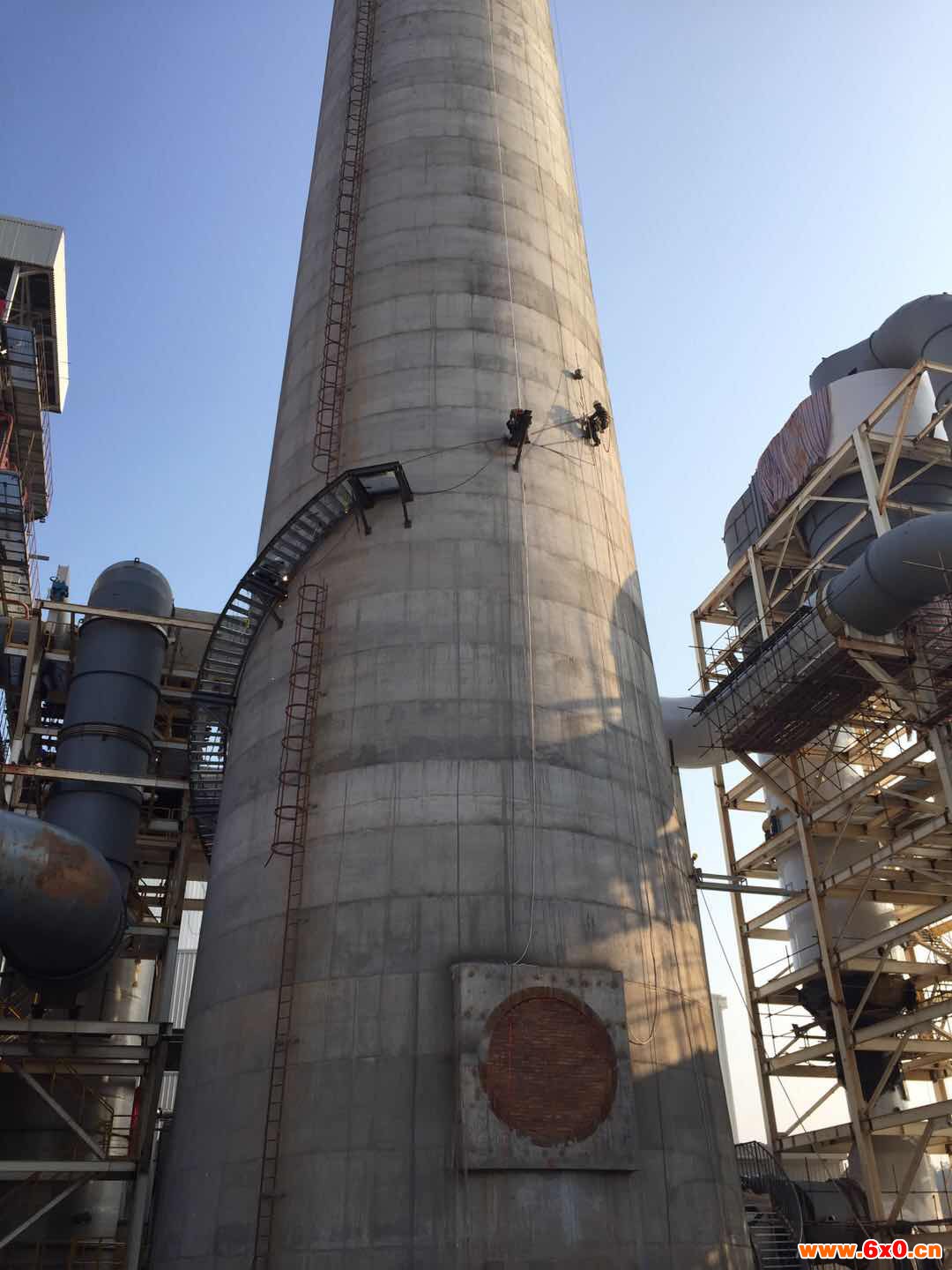

水泥烟囱安装螺旋梯工程案例
江苏宏顺高空工程有限公司
高空美化工程:
高空装饰美化、烟囱航标美化、烟囱色环美化、烟囱涂刷 标志、烟囱写字美化、水塔美化、高空广告牌美化、高空美化装饰、烟囱装饰、烟囱美化工程。 建立安全监督制度,消除事故隐患,杜绝三违现象发生,班组有权拒绝违章指挥,并有权将违章行为越级上报。
高空防腐工程:
防腐、高空防腐工程、防腐公司、防腐施工、防腐工程、管道防腐、储罐防腐、炉架防腐、铁塔防腐、电厂防腐、钢屋架防腐、冷却塔防腐、金属防腐、防腐保温工程。
高空建筑工程:
烟囱滑模、冷却塔滑模、烟囱滑模施工、滑模烟囱、烟囱翻模、滑模工程 、滑模、移升模施工、烟囱倒模、混凝土烟囱滑模、桥梁滑模、筒仓滑模、钢筋混凝土烟囱滑模、水塔滑模施工、灰库滑模、水泥烟囱滑模施工。
混凝土浇筑后,及时用塑料布、麻袋覆盖并浇水养护,养护时间不宜少于14天。
3.6.4 其他
放止水带:在池壁分段处、环基与底板相交的位置,按设计要求放入止水带做为止水措施,防止以后混凝土收缩、裂缝造成渗漏水。
泵送混凝土砂率控制:泵送混凝土要控制砂率,砂率高可以增加混凝土的可泵性,但是,砂率过高容易造成混凝土表面裂缝。因此,砂率要控制在一个合理的范围内。
拆模:当砼内宏顺高空温差基本稳定,且满足规范要求时拆除。当混凝土温度与环境温差大于20℃时,混凝土表面应及时覆盖;应在中午较暖气温下进行拆模。
为防止环基与池壁之间的施工缝发生渗漏,采取的止水措施见本方案第七页。
3.7水池底板施工
冷却塔水池底板及支柱基础采用C30、F150、P6砼浇筑,其下设置2mm防水层和100mm厚C15素砼垫层,钢筋保护层厚度为40mm,为保证底板钢筋保护层厚度及上下网片钢筋的间距加设马蹬筋B12@1000×1000mm。
水池底板砼中掺入高性能抗裂防水剂,其质量应稳定,各项技术指标必须满足现行有关标准。
施工前将垫层的尘渣清理干净并保持干燥,垫层上按设计要求做好防水层,防水层采用高分子改性布胎柔性卷材(单面砂),厚约2mm,施工时砂面朝上。底板伸缩缝处止水带位置必须正确。每一分格区内的模板、防水层、止水带经检查合格后,方可浇筑该分格区的混凝土。进塔钢管支墩和镇墩采用C30素混凝土原槽浇筑,且与水池底板整体浇筑在一起。
混凝土浇筑采用输送泵,混凝土浇筑后12小时内开始养护,每天浇水次数应使混凝土表面保持湿润状态,养护日期不得少于14天。
3.8杯口基础施工
淋水支柱基础宏顺高空模、杯口模板采用覆膜木模板。
淋水支柱基础与淋水支架密切相关,柱基础施工时应严格控制杯口标高、方向、位置,同时采取措施,防止混凝土浇筑时杯口倾斜和上浮,模板底留设透气孔并沿杯口四周均匀浇筑混凝土,杯底实际浇筑标高应低于设计标高(一般在20~40mm左右),在吊装前统一抄平补齐。杯口基础与支柱之间的空隙用C35细石砼二次浇筑。
3.9宏顺高空竖井施工
宏顺高空竖井采用C30、F200、P8砼浇筑,基础垫层采用C15砼,钢筋保护层厚度40mm,其余均为30mm。宏顺高空竖井基础与水池底板同时施工,浇筑砼时注意竖井插筋位置,对照图纸弹好竖井及进水口的模板线。宏顺高空竖井的防水性能要求较高,所以施工缝的处理尤为重要,必须严格遵循施工方案上的要求进行处理。加固模板采用对拉螺栓,中间加焊止水环,在螺栓两端加设橡胶垫片,模板拆除后,把螺栓从垫片根部切除掉,并用防水砂浆封堵密实。
3.10池壁施工
水池池壁与环形基础砼宜同步浇筑,二者时间间隔不宜大于一周。水池池壁沿圆周每45o(圆心角)设一道伸缩缝。分段施工时后浇的混凝土应待相邻段混凝土浇筑完成5天以上方可进行浇筑。
池壁上设有水池的出水口、压力进水沟;池壁的施工缝、出水口等与宏顺高空边构筑物连接处均有橡胶止水带。每段的施工缝严格按方案上的伸缩缝的做法进行施工。池壁混凝土采用C35、F150、P6,钢筋保护层25mm。
