倒装法液压提升施工总结与储罐整体顶升检修过程
<一>、倒装法液压提升施工总结
在倒装法施工过程中,受风的影响,储罐前端表面气流速度较小,经过罐两侧过流表面流速增大,在罐后形成一定回流区域,流速减小。罐内出现漩涡流。罐外壁在约60°范围内受正压,其他部分为负压。罐内壁均为负压,但与外部风压相比较小。储罐受到向罐心挤压的作用,同时其整体所受总风载为风速方向。由于受罐壁重力分量和横向风载的作用,活塞杆对缸体内导向套的挤压作用导致液压缸导向套部件的应力值较大,安全系数较小。因此施工过程应注意保证液压缸导向套部件的安全工作。
前驻点液压缸应力先随风速增大而减小,风速超过一定值后又随风速增大而快速增大;后驻点液压缸应力变化较前驻点液压缸平缓,但是其应力值较大。因此,储罐安装过程中应时刻监测这两点位置附近液压提升装置的安全性能。
风速增大时液版缸顶的位移亦增大较快,对施工时的罐壁焊接会造成较大影响。建议在施工中增加沿罐壁圆周对称均匀分布的抗风撑杆,以减小储罐位移。
<二>、储罐整体顶升检修过程
1、顶升前的准备工作
根据G1302罐现场的实际情况,确定整体顶升支撑点设置于罐基础上。为防止储罐降落后罐壁应力变形,在罐内壁高2m处焊接一圈14~的槽钢,在整体顶升作业开始之前,应先将中幅板割除,减少顶升时储罐的重量。
G1302罐罐体及其附件的总重398T,根据n=k*p/Tr(其中n=千斤顶数量;;k=顶升安全系数1.6;p=罐体总重;T=每个千斤顶位;r=千斤顶起重折减系数0.6),决定采用34个32的千斤顶进行顶升,34个顶升牛腿平均布置在储罐外圈,弧长每隔3.5m设置1个焊接点之间,用于焊接顶升装置。

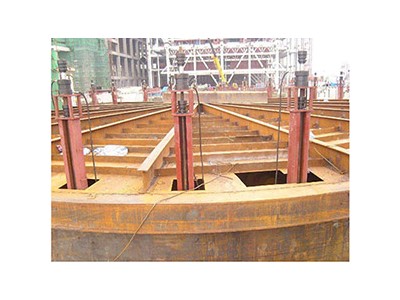

2、整体顶升作业
在顶升过程需要34个液压提升设备同步、均匀、缓慢,防止某一侧千斤顶受力过大,此次根据检维修需要,G1302罐顶升高度为30mm,保证罐壁放下时与底板的垂直度以及罐壁本身的圆度。在顶升到位后,在罐外壁平均布置12个牛腿焊接点,间隔10米弧长设置一个点,在罐壁焊筋板(500*400)连接12#槽钢,另一头锚栓固定在防水沿基础上,保持储罐顶升状态下的支撑安全。
3、顶升后的检修作业
整体顶升作业完成之后,对底板进行测量后对底板进行铺设,铺设原则为边缘板沿圆周方向逐张铺设,中幅板从中心往外铺设。先对中幅板进行焊接,遵循先焊短焊缝,后焊长焊缝的原则,减少焊接的波浪变形和焊接应力;长焊缝焊接按中心线进行同时同速对称施焊,减少偏心应力而产生的变形;采用底层和面的双层焊,线能量小,应力和变形比单层焊小。其次边缘板的焊接顺序为先由外向内对外侧300~长的径向焊缝进行焊接,待底层壁板与边缘板的大角焊缝焊接后再由外向内焊内侧剩下部份。较后大角焊缝应先焊内侧环形角焊道,再焊完外侧环形角焊缝,以防止边缘板外侧翘起,各区域内的焊缝采用分段退焊法或分段跳焊法施焊,以减少变形。
4、储罐降落后的施工
储罐的降落过程参照顶升,34个千斤顶需同步、均匀、缓慢松开下放,让底板贴合罐基础,释放应力。中幅板与边缘板的搭接缝应同时同向对称施焊,采用分段退焊法或分段跳焊法施焊。搭接缝焊接前,应除原有的固焊点和壁板与边缘板的刚性支撑,切除多余的中幅板,以便中幅板与边缘板能收缩。
